在一樓牆位外模、鋼筋與水電都完成之後,接下來的幾天就全都看模板的表演了。模板師傅將會進場,依次進行牆位內模封模、樑位組模、菜瓜棚搭建以及一樓頂板組模的工作。有沒有搞錯呀?連菜瓜棚都出來了!沒錯,劇本就是這樣寫的...

首先登場的是牆位封模。顧名思義,封模就是把模封起來的意思(這不是廢話嗎!#$%^&*_+)。其實應該這樣解釋,牆壁的外模組立完成之後,得以進行鋼筋與水電工程,不過此時牆壁只有單面,是無法灌漿的。所以在牆壁的鋼筋與水電完成之後,必須組立牆壁內模,以形成一完整封閉的牆壁模型,如此才能灌漿。而組立內模的這道工序,通常我們稱之為封模。

在封模之前,當然水電配管一定要仔細檢查過一次,以免做錯了或遺漏了什麼。再來就是要進行模底的清潔工作。通常工地都不會太乾淨,煙頭與檳榔大概是少不了的,還有飲料罐、塑膠袋、灰塵、砂石、混凝土渣...等等,可以說是應有盡有。在封模之前,一定要將這些東西趕出牆腳才行。所以在封模之前,必須使用一台強力的吹風機,將牆腳吹乾淨。

0925~26 一樓牆位封模-001

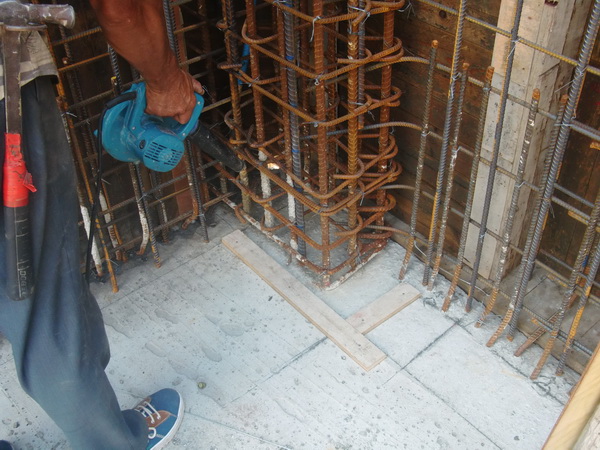

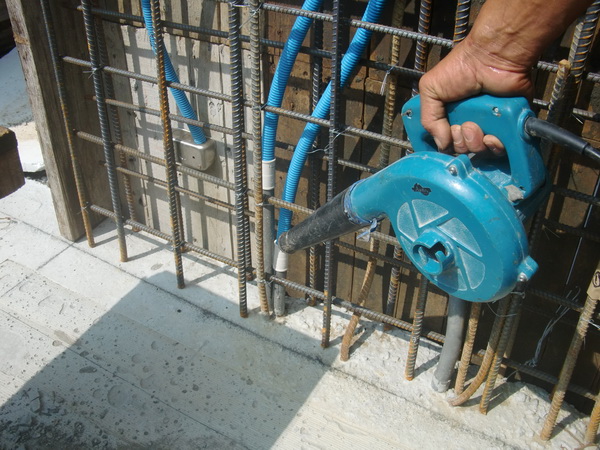

這台強力吹風機很好用,風力超強的,可以把牆腳、柱腳吹得一乾二淨。

0925~26 一樓牆位封模-002

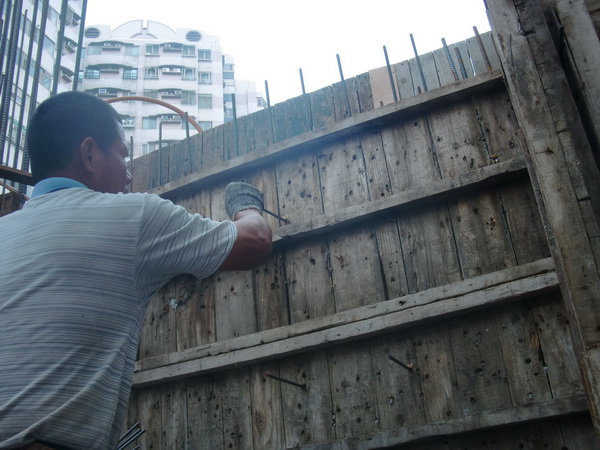

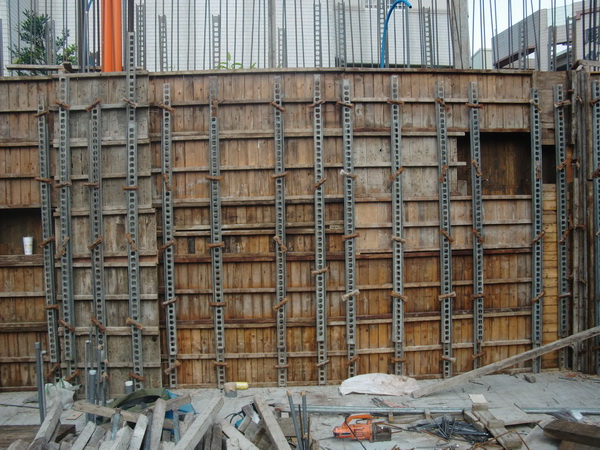

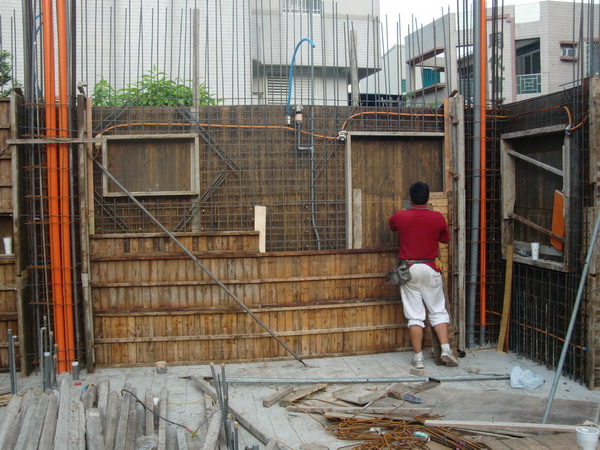

吹完之後,經過我檢查,師傅們就可以正式開始封模了。下面照片的師傅正在組立模板。同樣地,也是要拉一條「水線」來確保模板的直度。

0925~26 一樓牆位封模-003

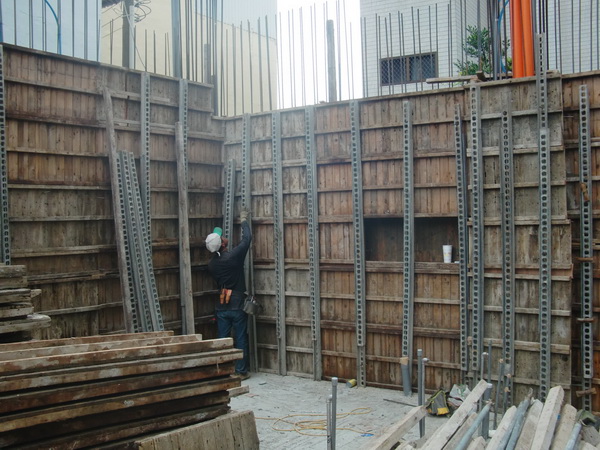

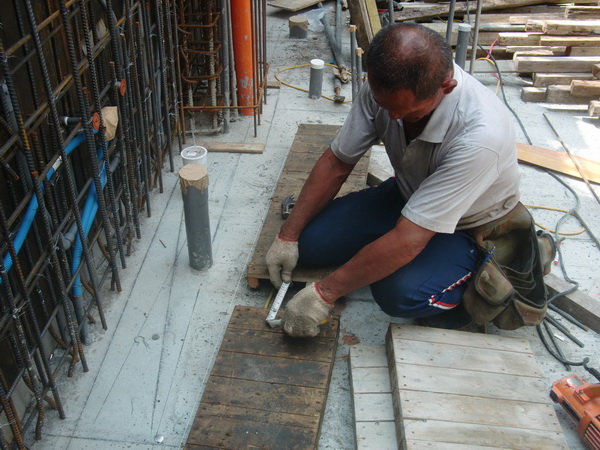

開始封模。

0925~26 一樓牆位封模-004 0925~26 一樓牆位封模-005

在封模之前,有個小動作值得介紹一下。先來看看下面這張圖,圖中的東西我們稱之為「擋仔」。這個「擋仔」,其實就是安置在內、外模之間,用來控制內、外模的距離的。「擋仔」的長度有好幾種,有12cm、15cm、18cm...等,牆壁多厚就用多長的「擋仔」。仔細看一下這個「擋仔」,右邊是尖的,可以直接釘到外模板上面,左邊是平的,可以抵住內模板。也就是說當模板的「背襯」逼緊之後,內、外模就被「擋仔」抵住了,於是牆壁的厚度也受到了控制。(背襯是啥?請繼續往下看)

0925~26 一樓牆位封模-006

所以在封模之前,必須要先在外模釘上「擋仔」。

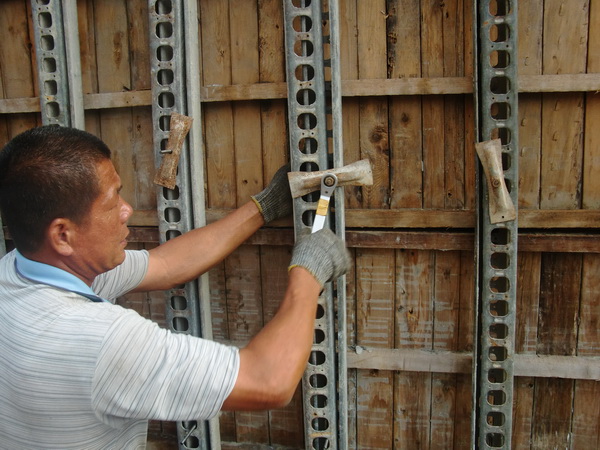

0925~26 一樓牆位封模-007

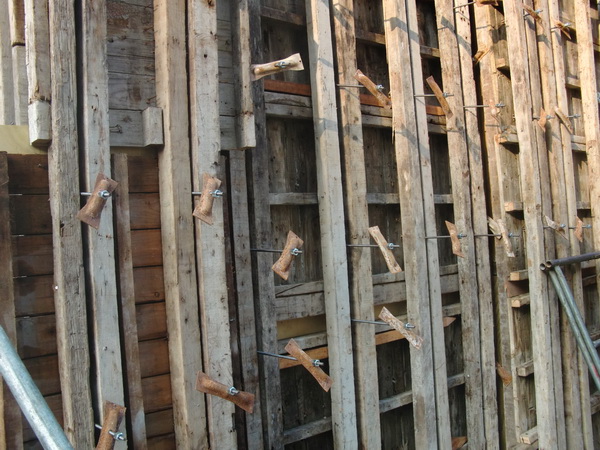

看到外模上密密麻麻的「擋仔」了嗎!

0925~26 一樓牆位封模-008

在封模的時候,必須要注意到模板的垂直度。如果模板不垂直,表示以後結構體完成也不會是垂直的。這樣有什麼缺點呢?第一,結構體不垂直,表示它不是承受正向力。我想沒有人希望自己家的柱子跟蛇一樣吧!第二,既然結構體不是垂直,在泥作工程裝修的時候一定要「粉飾太平」,如此會徒然增加成本,且泥作粉刷層太厚,以後就容易「澎管」。第三,粉刷層厚,就是浪費室內空間。所以不管是外模組立或者是內模封模,都要注意模板的垂直度。

模板師傅會利用「垂仔」來調整模板的垂直度。我們先來看一下「垂仔」長怎樣。

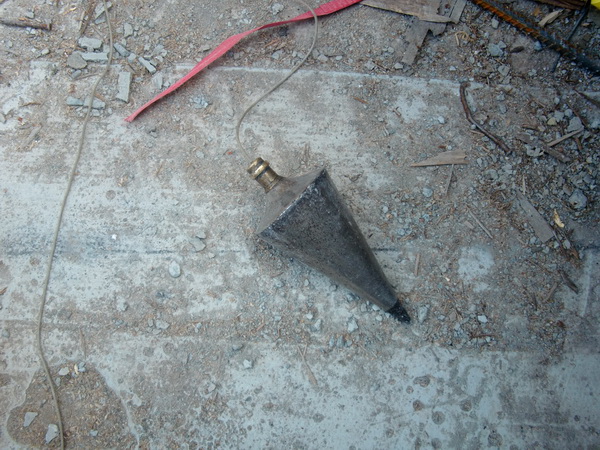

0925~26 一樓牆位封模-010

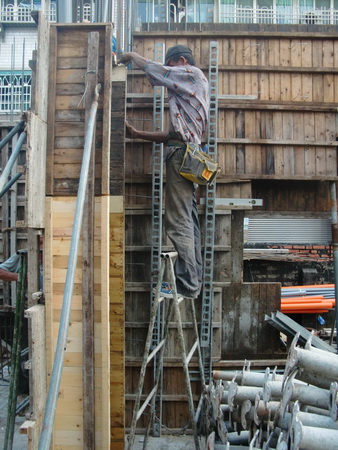

「垂仔」是利用本身重量自然下垂,此時其所拉直的線即為垂線,用這樣的原理來調整模板垂直度。下面照片中的師傅便正在使用「垂仔」調整模板。

0925~26 一樓牆位封模-009

其實「垂仔」除了調整垂直度,還有別的功能,以後遇到時我們再來說明。

除了使用「垂仔」,也可以利用水平尺來調整模板的垂直度。下面這張圖中的水平氣泡居中,表示模板是垂直的。

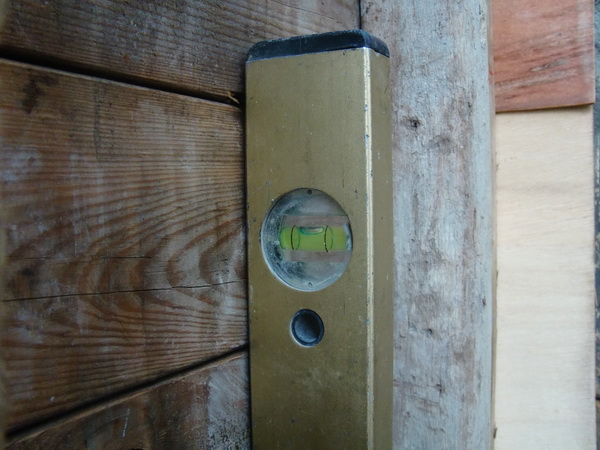

0925~26 一樓牆位封模-011

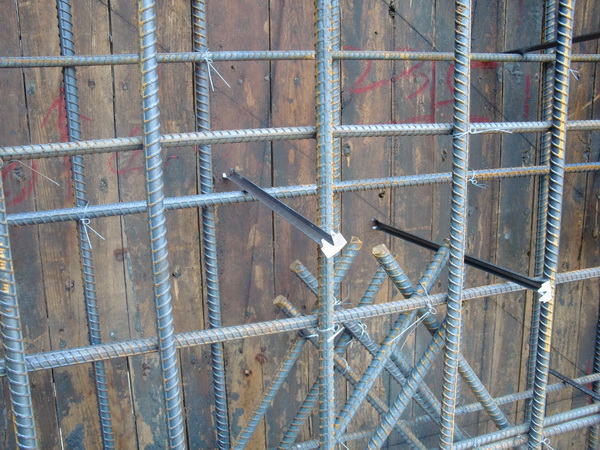

在內模立起來之後,會有一個師傅開始在模板上鑽孔,所鑽的孔會貫穿內模與外模。

0925~26 一樓牆位封模-012

鑽孔的目的,是為了穿過「牙條仔」或鐵絲。咦,這「牙條仔」是啥?為啥又要穿過鐵絲?繼續往下看,答案很快就會揭曉。

下面這張照片就是師傅正在穿「牙條仔」。

0925~26 一樓牆位封模-013

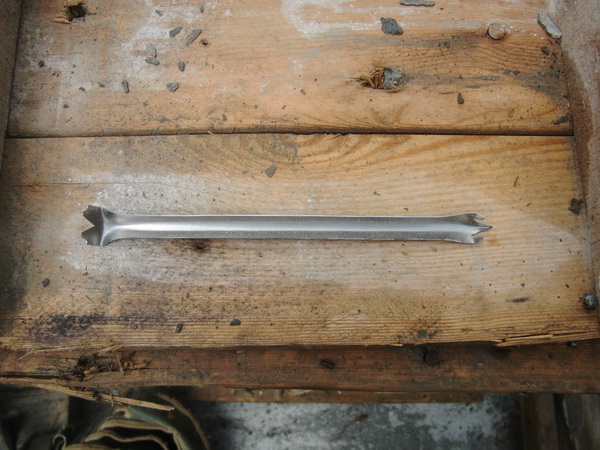

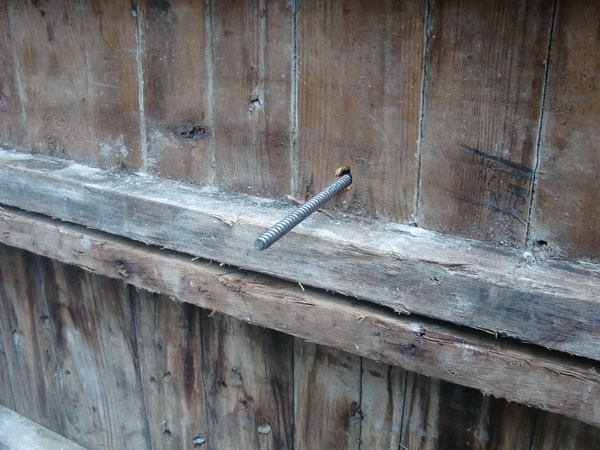

說穿了,「牙條仔」就是有螺紋的螺桿而已,看看特寫吧!

0925~26 一樓牆位封模-014

再看看穿好的鐵絲。

0925~26 一樓牆位封模-015

到底「牙條仔」與鐵絲要做啥用的?其實就是要固定「背襯」用的。要知道,灌漿時混凝土的重力與側壓力是非常大的,光靠模板本身的力量,百分之兩百抵擋不住。所以在內模與外模,都要利用「背襯」補強模板,讓模板能夠承受混凝土的力道。否則萬一要是模板「爆模」了,輕則損失一些人力物力與財力,重則毀壞坍方出人命,不可不慎。

穿好「牙條仔」與鐵絲之後,就可以開始安置「背襯」。「背襯」有很多種,下面第一張照片,是利用俗稱的「鐵座仔」來當「背襯」。

0925~26 一樓牆位封模-016

也可以使用木頭角材來當「背襯」。

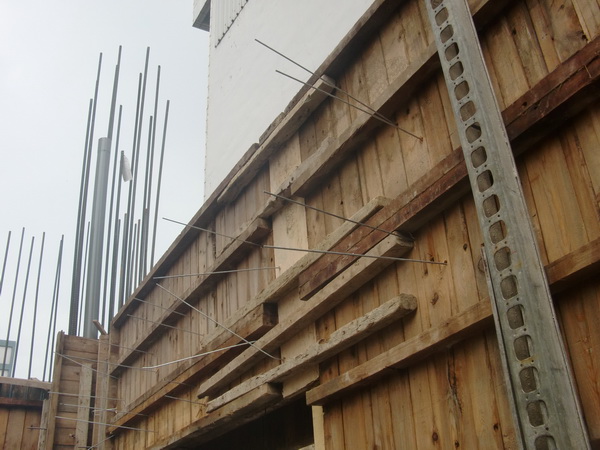

0925~26 一樓牆位封模-017

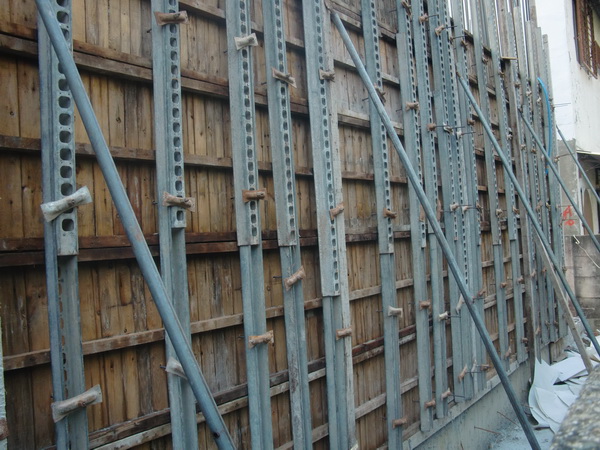

「背襯」上完,就可以在螺桿(牙條仔)上鎖上模板華司與螺帽。看到這邊,不知道大家懂了沒?簡單說,就是內模與外模的外側都有「背襯」,兩邊的「背襯」利用螺桿以對鎖的方式拉緊,以此固定模板。不過在鎖緊螺帽的時候,要注意不可過度用力,免得讓模板裡面的「擋仔」變形了,如此牆的厚度也會跟著改變了。通常就是鎖到感覺碰到「擋仔」就可以停止了,當然這就是要靠師傅的經驗與功力囉!

0925~26 一樓牆位封模-018

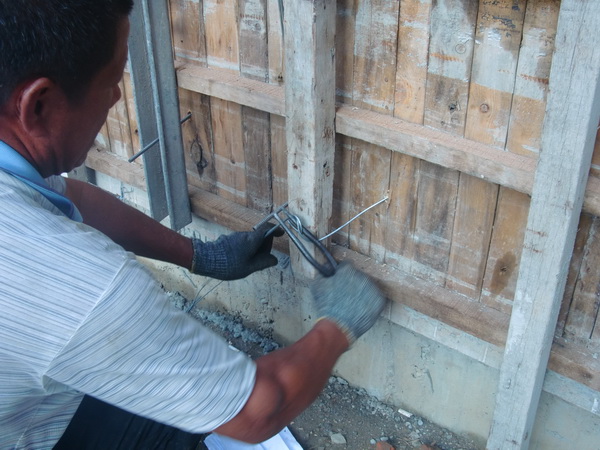

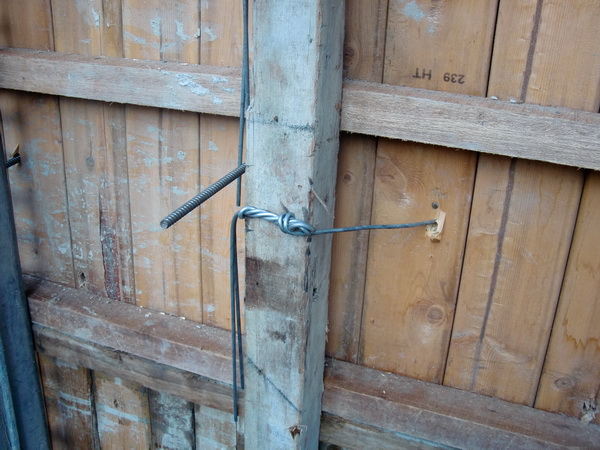

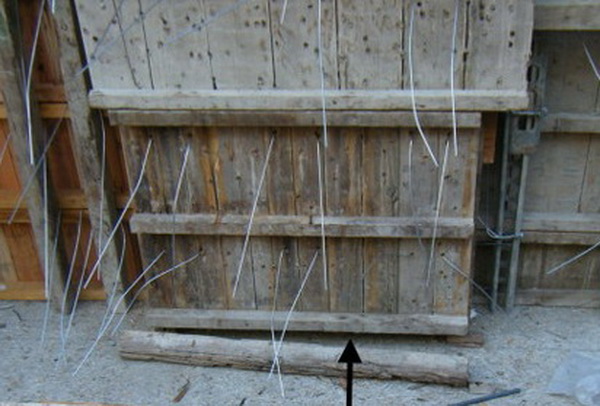

如果是穿過鐵絲的地方,便利用絞緊鐵絲的方式來固定「背襯」。

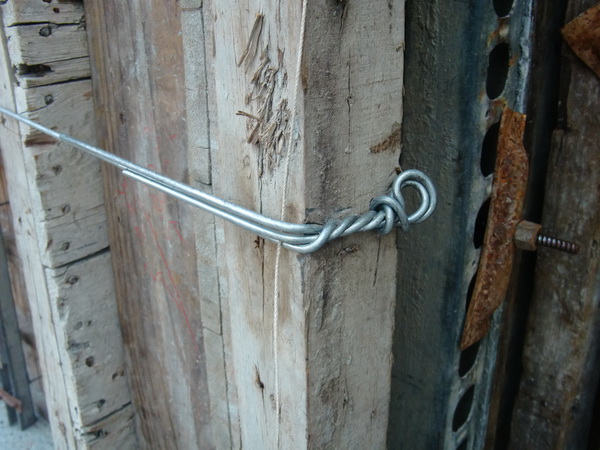

0925~26 一樓牆位封模-021

別小看,光是絞緊鐵絲這個動作,也是可以看出師傅武功深淺的喔!下面這張圖可以當作標準的示範。

0925~26 一樓牆位封模-022

有沒有注意到,有些地方既有「牙條仔」,也有鐵絲,這表示此處可能造型特殊,必須同時使用兩種方式來補強。下面這張圖,就是在轉角處,所以光用「牙條仔」還不太夠,還要再加上鐵絲才行。

0925~26 一樓牆位封模-023

從比較遠的角度來看看完成後的樣子吧!下面的這張照片是內模的部份。

0925~26 一樓牆位封模-019

外模也是同樣的施工方式。稍微覆習一下,照片中看到的「牽仔」,只是用來調整模板的垂直度,沒有承受混凝土力量的作用喔!

0925~26 一樓牆位封模-020

以上,就是標準的「雙面模板」施工步驟。

記得嗎?一樓的車庫與鄰房相接,我們舖了保麗龍板作為緩衝,此處無法利用「雙面模板」的工法施工,必須使用「單面模板」的施工法。由於「單面模板」的施工法完成後,工地的進出「腳路」會變得很差,所以「單面模板」的補強與施工,我們會在最後才進行。

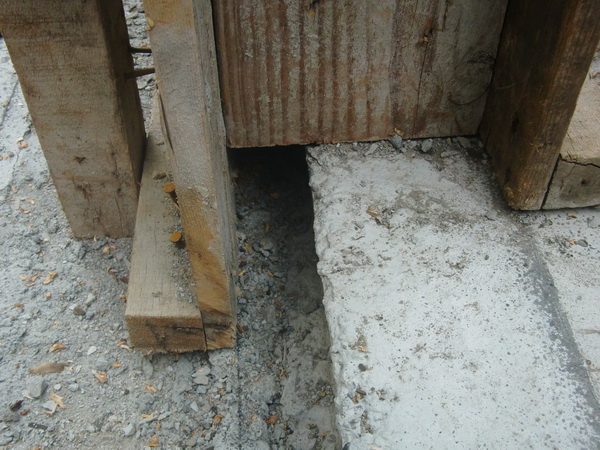

回憶一下車庫的狀況先~

0925~26 一樓牆位封模-031

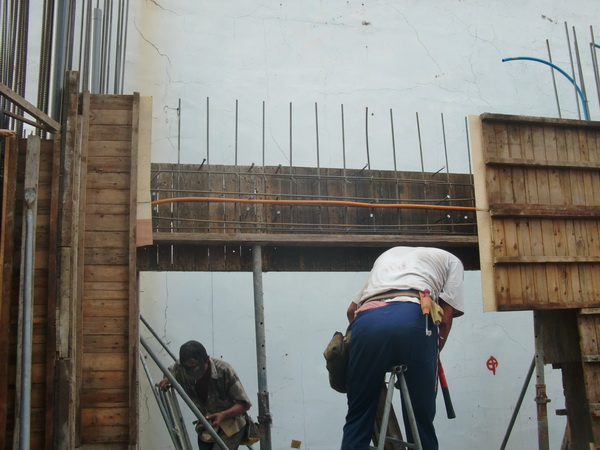

在模板封模時,有一些細節值得注意。在一樓客廳南側的休閒區,有一口超大的角窗,窗戶下緣離地面的高度(台度)僅60cm,像這種台度低的大窗戶,我們決定不要完全封死它,否則灌漿時一定非常困難,也很容易出現「蜂巢」現象。

0925~26 一樓牆位封模-024

另外,我們也在內模適當的若干處,請模板師傅預留清潔口。因為在封模的時候,一定還會有木屑掉落在模板內,所以預留清潔口,在灌漿之前利用大量的清水沖洗,讓木屑隨之流出。下面這張照片是利用一樓地坪的高低差所做的清潔口。

0925~26 一樓牆位封模-025

再來是一般清潔口施作的方式(箭頭指處)。

0925~26 一樓牆位封模-026

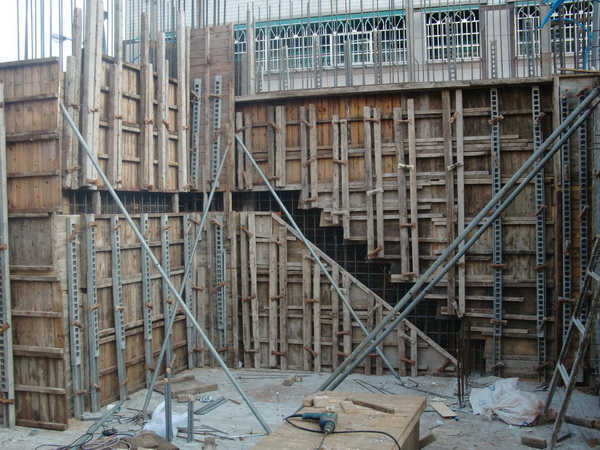

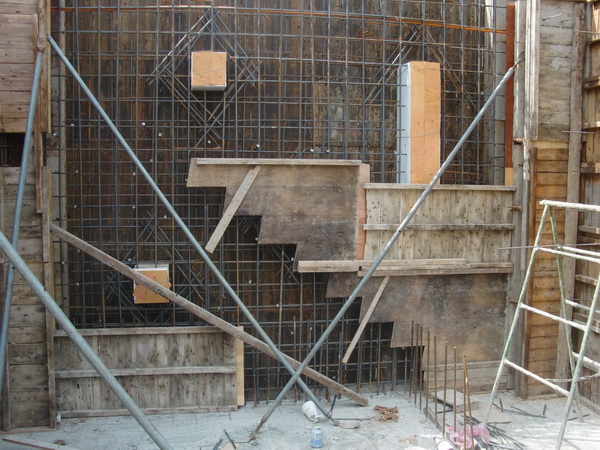

最後我們來看看封內模時,比較高難度的部份:樓梯。

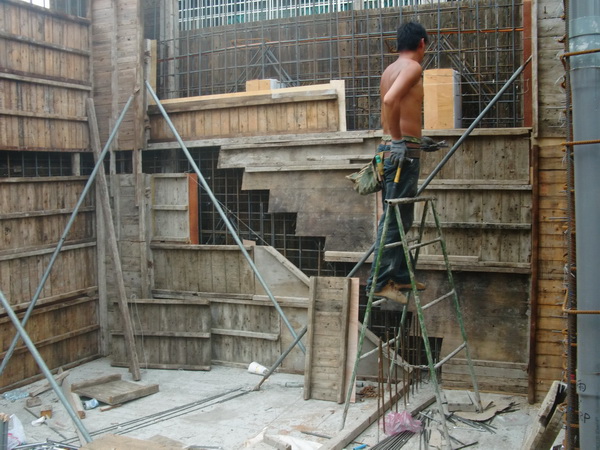

0925~26 一樓牆位封模-027

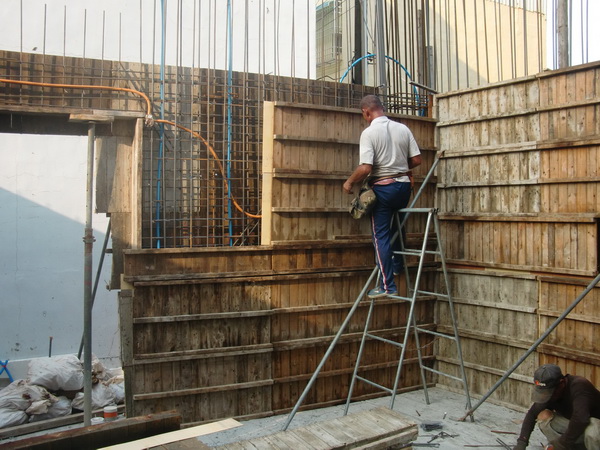

通常一個工班裡,做樓梯的都是固定的師傅,以武功比較深厚的老師傅居多。不過下面這張照片裡,明明就是一個年輕小伙子在做樓梯呀?

0925~26 一樓牆位封模-028

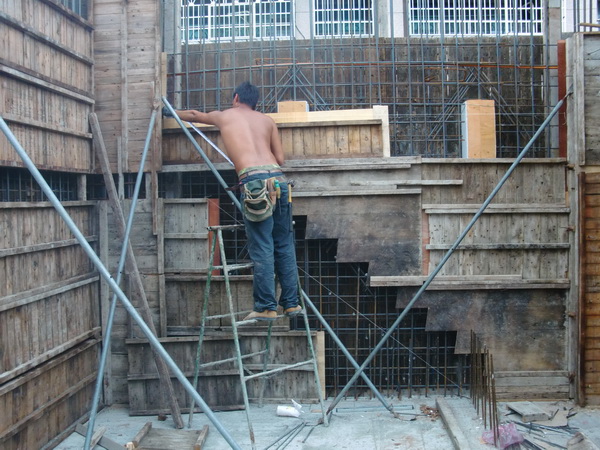

別懷疑,其實照片中的年輕人,只是聽話辦事,真正發號施令的老師傅在鏡頭外哩!

0925~26 一樓牆位封模-029

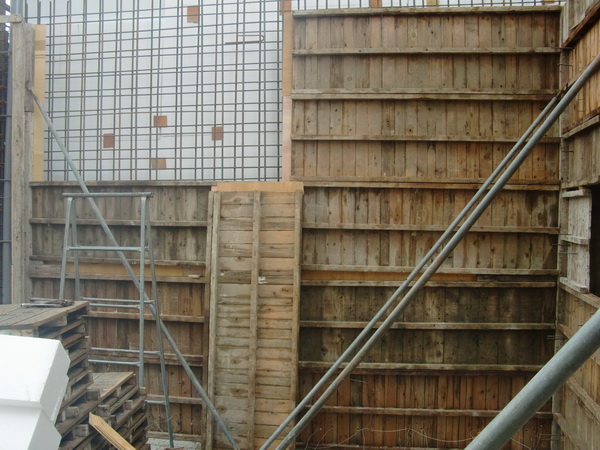

看一下牆模樓梯部份的完成圖。

0925~26 一樓牆位封模-030

這是牆模的樓梯部份,牆上必須留下未來與樓梯相接的缺口,因為我們的樓梯都是採用一次灌漿,也就是說我們的樓梯、牆壁與樓板是在同一次的灌漿裡完成的,這比將樓梯留待二次施工要來強得多了。順便提及,牆壁中那一道預留的樓梯形狀缺口,我們俗稱「虎崁」。如果在工地能講出這些術語,師傅們會知道你也不算外行,也就不太敢跟你「裝笑維」了。

牆模封模完成,再來要進行「哈利」與「摳哈利」的組立了。

啥?什麼「哈利與莎莉」?

下回分解囉~
