- 4月 11 週四 201311:25

自地自建@2013/02/07~ 地坪養護
- 4月 03 週三 201311:14

自地自建@2013/02/06 地坪RC
- 4月 03 週三 201310:35
自地自建@2013/02/04 地坪模板組立
- 3月 29 週五 201309:06

自地自建@2013/02/01 地坪鋼筋綁紮
- 3月 28 週四 201310:56

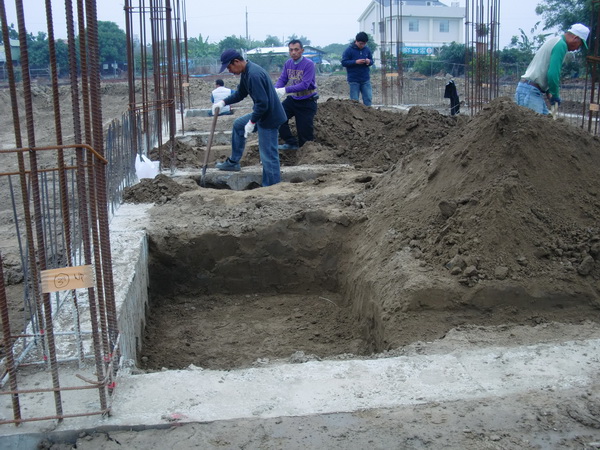

自地自建@2013/01/26~31 地坪水電配管
- 3月 28 週四 201308:51

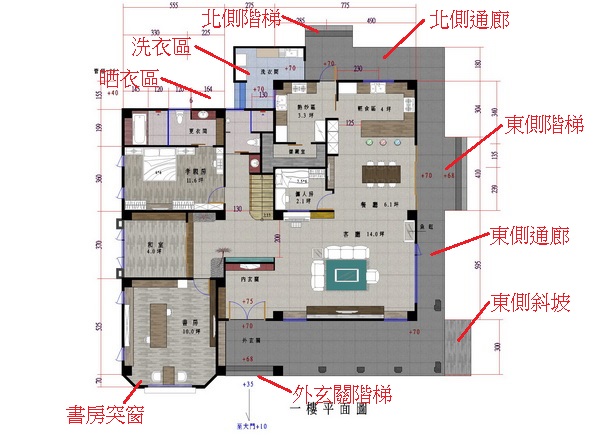

自地自建@2013/01/24 基地回填(三)
- 3月 27 週三 201311:08

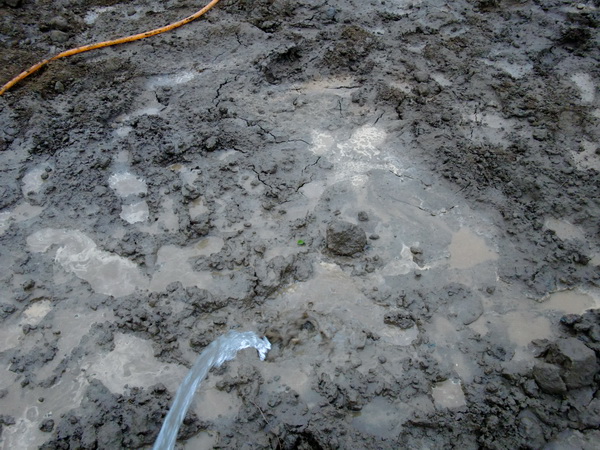

自地自建@2013/01/22~23 基地回填(二)
- 3月 26 週二 201315:46

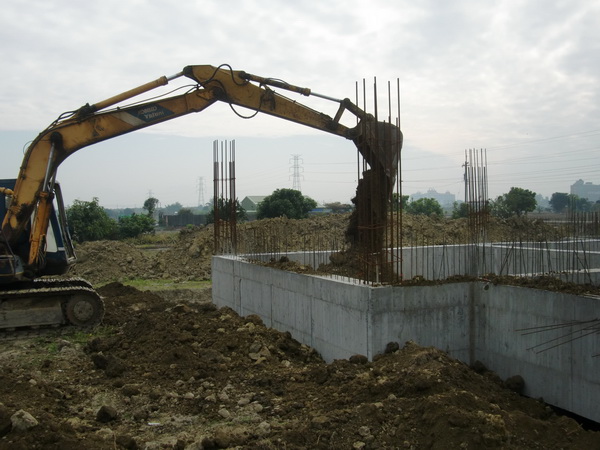

自地自建@2013/01/21 基地回填(一)

還記得地樑RC是一月二日的事情,現在已經月底了,終於可以開始進行回填的工作。
怎麼會這樣慢呢?因為我們的業主要求要「慢慢來」~
我的天,這也太慢了吧!
- 3月 06 週三 201309:40

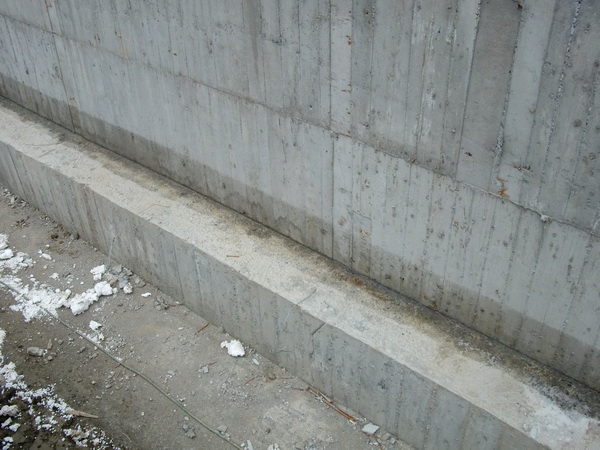

自地自建@2013/01/12 地樑防水工程

標準的施工程序,大底灌漿完成,然後是地樑灌漿。也就是說大底與地樑並不是一體成型的,所以地樑與大底之間會存在一個施工縫。為了保證基礎不會漏水,所以在條件許可的狀態之下,我們在大底與地樑之間進行防水工程。
事實上,經過那麼多天的養護,基礎裡面是24小時都處在積水的狀態,但是也沒發現漏水,所以這道防水可以說是作心安的啦~~
其實,結構體鋼筋好好綁,灌漿時充份搗實,這比任何防水都來得強~
這地樑與大底接縫的防水,我們施作的工法是「一底、一度、一細路」。
- 3月 06 週三 201309:18

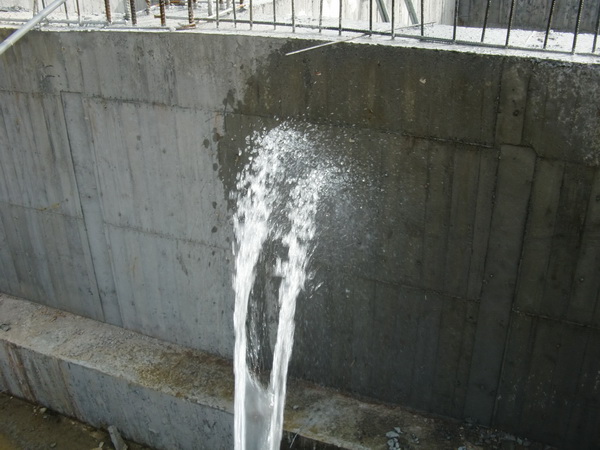

自地自建@2013/01/07~ 大底地樑養護
